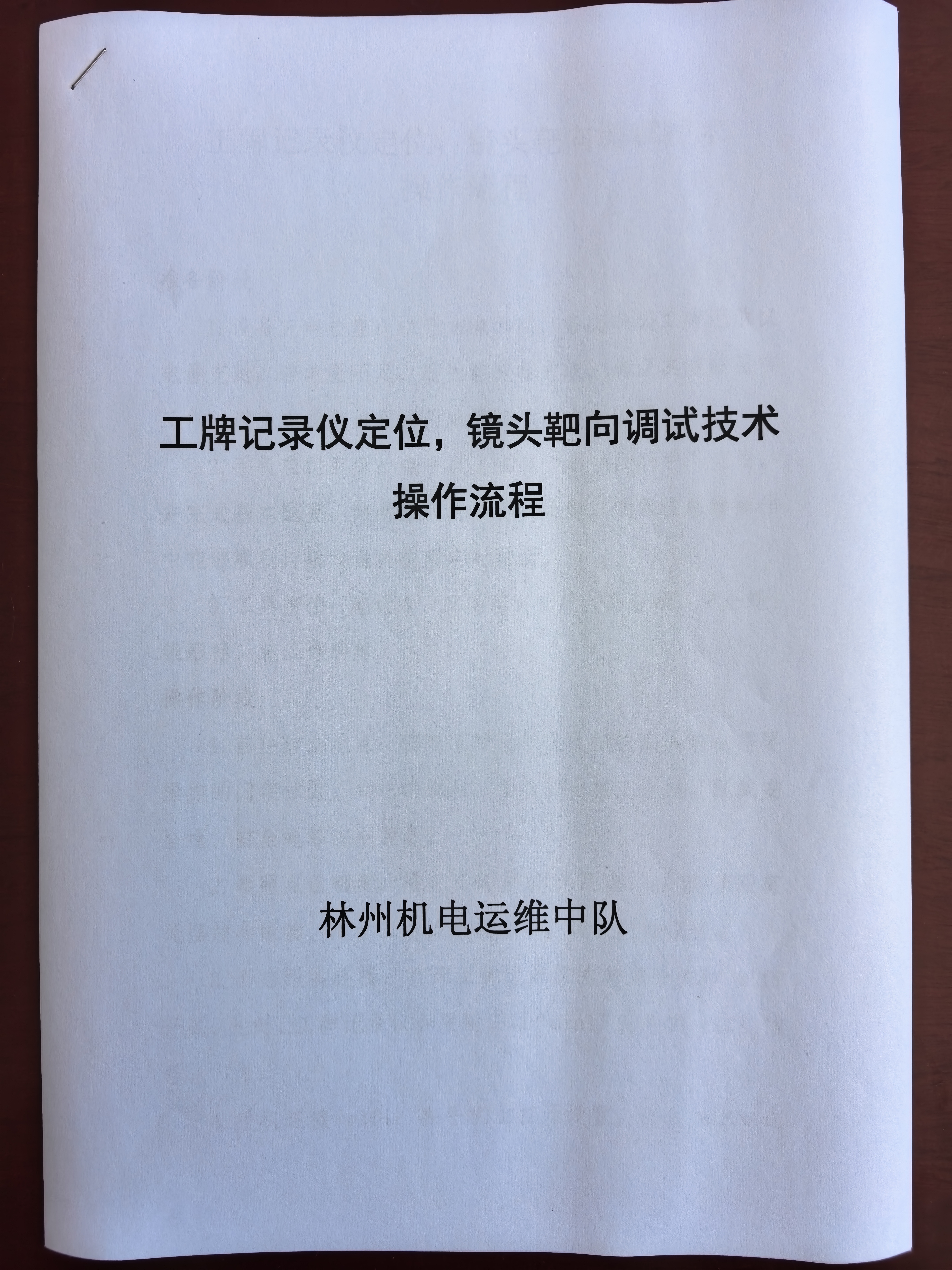

为积极响应分公司机电设备“大排查、大整治、大提升”活动月要求,林州机电运维中队总结编制《工牌记录仪定位,镜头靶向调试技术操作流程》,通过技术攻关与实操优化,成功提升门架OBU牌识成功率,取得阶段性显著成效。
沿太行高速16个门架5月份全部存在超过20天不达标情况,其中出省第一排、出省第二排、入省第一排、入省第二排更是超过26天不达标,门架OBU牌识成功率成为制约机电管理水平提升的关键瓶颈。林州机电运维中队深入剖析问题根源,将设备调试精度不足列为主要突破口,决心攻克这一难题。

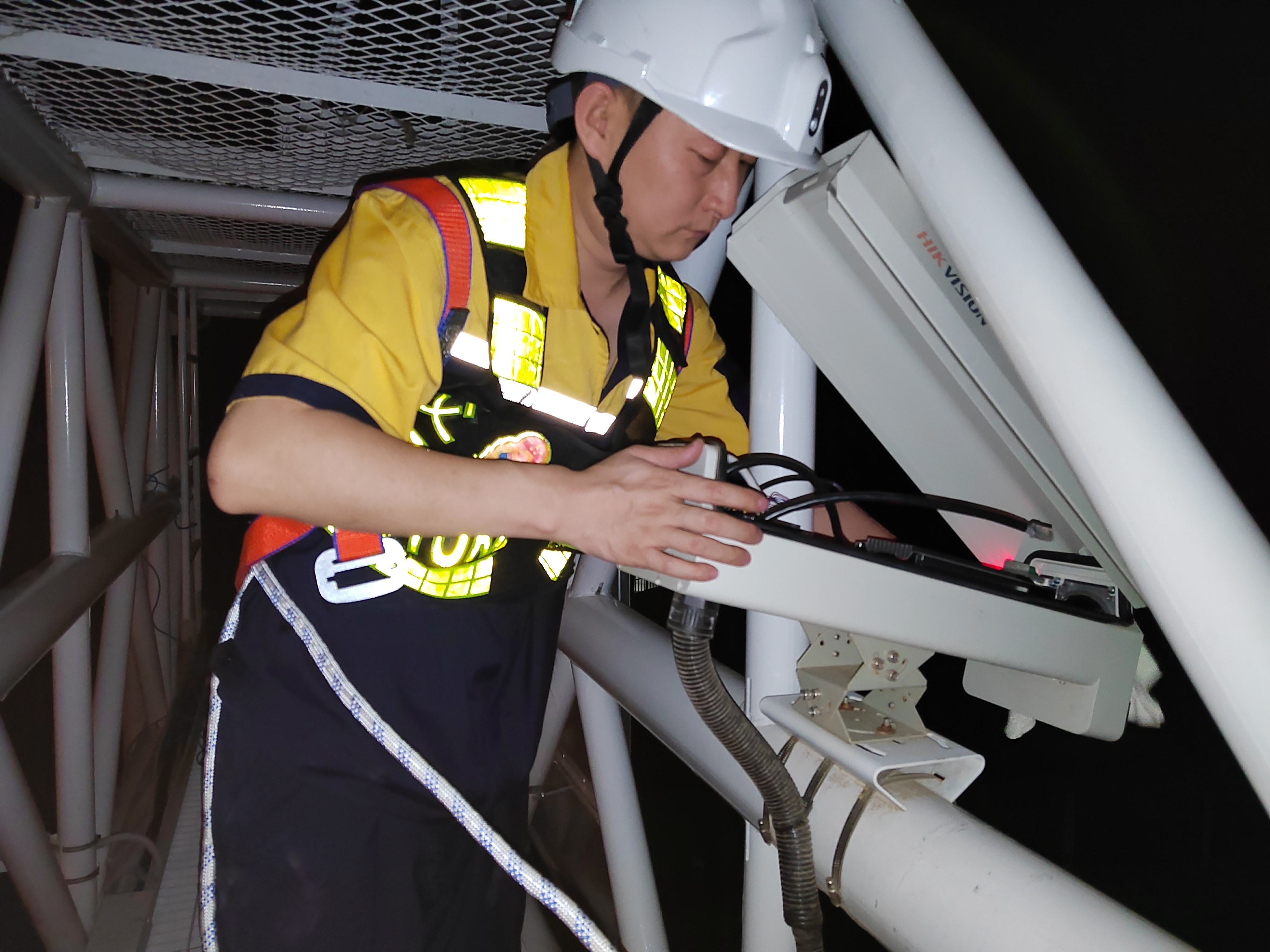

为切实提高调试精准度,中队积极向厂家技术研发人员请教学习车牌设备调整位置角度,工牌记录仪使用方法,并结合辖区设备实际情况,经过多次现场试验,总结形成操作流程。该流程从准备、操作、安装与调整到检查确认。准备阶段,维护员细致做好设备充电检查、手机应用配置及工具携带等工作;操作阶段,严格按照标准前往作业地点,精准确定参照点位,规范完成设备连接与画面查看;安装与调整阶段,精准粘贴工牌记录仪,以25米参照物为靶向目标精细调整设备角度;检查与确认阶段,认真核查画面质量,确保调试效果达标。
通过严格遵循该操作流程开展调试活动,林州机电运维中队辖区门架OBU牌识成功率由5月的97.73%提升至6月的98.52%,提高0.79个百分点,7月份截至目前为98.91% ,再次提高0.39个百分点。充分彰显了此次“大排查、大整治、大提升”活动的实效,也为后续机电设备规范化管理积累了宝贵经验。
